एक धीमी, अविश्वसनीय यात्री लिफ्ट एक असुविधा से कहीं अधिक है; यह किरायेदार की संतुष्टि, पहुंच, सुरक्षा धारणा और दीर्घकालिक संपत्ति मूल्य को प्रभावित करता है। कई इमारतों के लिए, महत्वपूर्ण निर्णय लगभग 20 से 25 वर्षों की सेवा के बाद आता है: मौजूदा लिफ्ट प्रणाली को अपग्रेड करें या इसे पूरी तरह से बदल दें। सही उत्तर स्थिति, क्षमता, कोड आवश्यकताओं, डाउनटाइम सहनशीलता और कुल जीवनचक्र लागत पर निर्भर करता है - न कि केवल सबसे कम बोली पर। यह मार्गदर्शिका बताती है कि आधुनिकीकरण में आम तौर पर क्या शामिल होता है, जब एक पूर्ण प्रतिस्थापन बेहतर निवेश बन जाता है, और पूंजी लगाने से पहले लागत, विश्वसनीयता, अनुपालन और निवेश पर रिटर्न की तुलना कैसे करें।
यात्री लिफ्ट आधुनिकीकरण बनाम पूर्ण प्रतिस्थापनआप महीनों से शिकायतें सुन रहे हैं: यात्री लिफ्ट सुस्त है, लेवलिंग थोड़ी गड़बड़ है, और दरवाज़ों का अपना मन होता है। जब आपकी इमारत की लिफ्ट 20 से 25 साल के महत्वपूर्ण पड़ाव पर पहुंचती है, तो आपको बड़े पैमाने पर पूंजी नियोजन सिरदर्द का सामना करना पड़ता है। क्या आप आधुनिकीकरण के माध्यम से मौजूदा प्रणाली में नई जान फूंकते हैं, या क्या आप इसे पूर्ण प्रतिस्थापन के लिए चुनौती देते हैं और नष्ट कर देते हैं? यह सिर्फ एक सिक्का उछालना नहीं है; सही चुनाव करना आपके भवन के मौजूदा बुनियादी ढांचे, बजट की कमी और किरायेदार की अपेक्षाओं पर निर्भर करता है। लिफ्ट आधुनिकीकरण में क्या शामिल है आधुनिकीकरण केवल कैब इंटीरियर के लिए एक कॉस्मेटिक नया रूप नहीं है। यह भारी संरचनात्मक तत्वों को बरकरार रखते हुए लिफ्ट के महत्वपूर्ण गतिशील हिस्सों और इलेक्ट्रॉनिक दिमागों को बदलने पर ध्यान केंद्रित करता है। मानक आधुनिकीकरण के दौरान, तकनीशियन गाइड रेल, काउंटरवेट और मुख्य कैब शेल को बनाए रखेंगे। इस बीच, आप आम तौर पर पुराने रिले-आधारित नियंत्रक को एक आधुनिक माइक्रोप्रोसेसर सिस्टम में अपग्रेड कर रहे हैं, एक कुशल एसी गियरलेस मशीन के लिए पुरानी डीसी मोटर को बदल रहे हैं, और बिल्कुल नए, अत्यधिक प्रतिक्रियाशील दरवाजा ऑपरेटर स्थापित कर रहे हैं।
भारी इस्पात घटकों का पुन: उपयोग करके और प्रमुख संरचनात्मक परिवर्तनों से बचकर, आप आम तौर पर पूर्ण फाड़ने की तुलना में पूंजीगत लागत पर 40% से 50% बचा सकते हैं। इसके अलावा, एक व्यापक आधुनिकीकरण आसानी से आपके एलिवेटर के विश्वसनीय जीवनकाल को 15 से 20 साल तक बढ़ा सकता है, जिससे उन महंगी मध्य-रात्रि सेवा कॉलों में भारी कटौती हो सकती है और समग्र सवारी गुणवत्ता में सुधार हो सकता है। जब पूर्ण प्रतिस्थापन अधिक समझ में आता है, तो कभी-कभी, पुरानी प्रणाली को बचाने का मतलब खराब के बाद अच्छा पैसा फेंकना है। यदि आपके भवन का उपयोग काफी हद तक बदल गया है - मान लीजिए, एक मानक कॉर्पोरेट कार्यालय से उच्च-घनत्व चिकित्सा सुविधा में जाना - तो आपकी मौजूदा 2,500 पौंड क्षमता की लिफ्ट नए पैदल यात्रियों के लिए बहुत छोटी हो सकती है, भले ही नए गंतव्य प्रेषण बटन कितने भी चमकदार क्यों न हों।
जब संचयी मरम्मत लागत किसी ब्रांड-नई प्रणाली की कीमत के 60% से अधिक होने लगती है तो पूर्ण प्रतिस्थापन आम तौर पर बेहतर खेल होता है। यह तब भी आवश्यक है यदि आपके होइस्टवे कॉन्फ़िगरेशन को मौलिक रूप से बदलने की आवश्यकता है, या यदि आप मालिकाना विरासत उपकरण के साथ काम कर रहे हैं, जहां प्रतिस्थापन भागों में 12+ सप्ताह का निराशाजनक समय लगता है। जब अंतर्निहित वास्तुकला मौलिक रूप से त्रुटिपूर्ण या पूरी तरह से अप्रचलित हो, तो नए सिरे से शुरुआत करना ही आगे बढ़ने का एकमात्र वास्तविक रास्ता है। लागत, डाउनटाइम और अनुपालन की तुलना कैसे करें

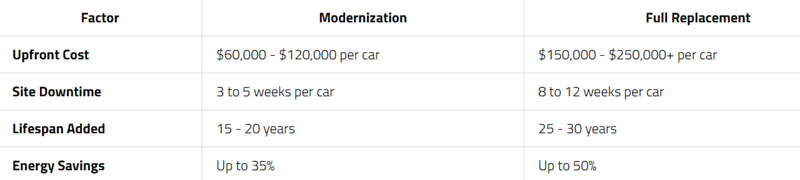

एक बार जब आप बुनियादी यांत्रिक अंतरों को समझ लेते हैं, तो संख्याओं को समझने का समय आ जाता है। आपको प्रारंभिक बिल से परे देखना होगा और यह भी देखना होगा कि आपका भवन कितने समय तक सक्रिय निर्माण क्षेत्र रहेगा, साथ ही चल रही परिचालन लागत भी। आइए उन तुलनात्मक मेट्रिक्स को तोड़ें जो आपकी निचली रेखा के लिए सबसे ज्यादा मायने रखते हैं। लागत, जीवनचक्र और आरओआई कारक वित्तीय बहस आमतौर पर प्रारंभिक पूंजी परिव्यय बनाम निवेश पर दीर्घकालिक रिटर्न तक सीमित हो जाती है। आधुनिकीकरण अग्रिम लागतों और डाउनटाइम को कम करने पर भारी जीत हासिल करता है, लेकिन एक पूर्ण प्रतिस्थापन आपको अधिकतम दक्षता और आधुनिक स्थान उपयोग के लिए एक खाली स्लेट देता है। किसी भी प्रक्रिया के दौरान पुनर्योजी ड्राइव में अपग्रेड करने पर विचार करें; वे ब्रेक लगाने के दौरान उत्पन्न गर्मी को ग्रहण करते हैं और उसे वापस बिजली में परिवर्तित करते हैं, जिससे आपके एलिवेटर की ऊर्जा खपत 35% तक कम हो सकती है।
ध्यान रखें कि डाउनटाइम केवल एक छोटी सी असुविधा नहीं है; यदि आपको निराश किरायेदारों को किराए में छूट की पेशकश करनी है तो इसका डॉलर का मूल्य कठिन है। यदि आप एकल-कार बुटीक भवन का प्रबंधन करते हैं, तो पूर्ण प्रतिस्थापन के लिए एकमात्र लिफ्ट को 10 सप्ताह के लिए बंद करना आपके रहने वालों के लिए एक पूर्ण डीलब्रेकर हो सकता है। सुरक्षा, कोड और साइट बाधाएं सुरक्षा कोड लगातार विकसित हो रहे हैं, और आपकी 1990 के दशक की लिफ्ट पीछे छूटने की संभावना है। आधुनिकीकरण और प्रतिस्थापन दोनों ही आपको सिस्टम को मौजूदा मानकों तक लाने के लिए मजबूर करेंगे, जैसे अमेरिका में ASME A17.1 या यूरोप में EN 81-20। इसका मतलब है दो-तरफा वीडियो संचार, उन्नत दरवाजा प्रतिबंधक और अनपेक्षित कार आंदोलन सुरक्षा (यूसीएमपी) को एकीकृत करना।
हालाँकि, भौतिक साइट की बाधाएँ आपके हाथ को तुरंत मजबूर कर सकती हैं। यदि आपके मौजूदा लिफ्ट गड्ढे की गहराई केवल 4 फीट है, लेकिन आपकी आवश्यक गति के लिए आधुनिक कोड 5-फुट गड्ढे की मांग करते हैं, तो पूर्ण प्रतिस्थापन से बड़े पैमाने पर, महंगा संरचनात्मक कंक्रीट कार्य शुरू हो सकता है। आधुनिकीकरण अक्सर आपको मौजूदा संरचनाओं के लिए पुराने कोड भिन्नताओं का उपयोग करने की अनुमति देता है, जिससे आपकी परियोजना व्यवहार्य भौतिक सीमाओं के भीतर रहती है और एक तार्किक दुःस्वप्न से बचती है।
